Bunkamuraを運営する東急文化村、債務超過から黒字常態へ ─ 「建物を持たない文化施設」をどう回したか
渋谷Bunkamuraを運営する東急文化村は、再開発で本拠の大部分を休館したまま5期連続で黒字を出している。5期続いた債務超過がなぜ一気に解消したのか、東急グループ子会社の財務再生を登記簿と決算公告から追う。

渋谷の複合文化施設「Bunkamura」を運営する株式会社東急文化村は、2023年4月10日、オーチャードホールを除く大部分を休館した。隣の東急百貨店本店跡地の再開発に巻き込まれての長期休館だ。跡地に建つ複合施設「Shibuya Upper West Project」は2029年度の竣工予定で、週末営業を続けてきた残るオーチャードホールも2027年1月に休館へ入る。本拠を欠いたまま事業を続ける期間は、数年単位で長く続くことになる。
ところが官報の決算公告を11期分並べると、休館の前後でこの会社の数字はむしろ良くなっている。2016年から2020年まで5期続いた債務超過は2021年1月期に一気に解消し、以後は施設休館をはさみながら5期連続で黒字を出している。建物を失った文化施設が、なぜ建物のない間に帳簿を立て直せたのか。登記簿と決算公告から、その内側を追う。
この記事のポイント
「会社」と「建物」を切り離して見る
Bunkamuraは1989年9月に開業した、日本初の大型複合文化施設だ。コンサートホール「オーチャードホール」、劇場「シアターコクーン」、映画館「ル・シネマ」、美術館「ザ・ミュージアム」、ギャラリーを一棟に収め、最盛期には年間300万人を集めた。運営する会社の事業目的は登記簿でも「映画、演劇、音楽会等の興行及び展示会等の実施、運営」「興行用施設の経営」「美術館の経営」と並び、施設運営とコンテンツ制作が事業の柱だとわかる。
ここで先に押さえておきたいのは、施設「Bunkamura」と運営会社「東急文化村」は別だという点だ。2023年4月10日、隣接する東急百貨店本店(2023年1月末で営業終了)の閉店に続き、Bunkamuraはオーチャードホールを除く施設が長期休館に入った。最大のコンサートホールであるオーチャードホールは週末を中心に営業を続けてきたが、これも2027年1月4日からは全館休館となる。背景にあるのは「Shibuya Upper West Project(渋谷アッパー・ウエスト・プロジェクト)」と呼ばれる再開発で、東急百貨店本店跡地には地上34階・高さ約156mの複合施設が建ち、2029年度の竣工が予定されている。再開の時期はまだ公表されていない。
本拠の大部分を閉じても、会社は事業を止めていない。美術館「ザ・ミュージアム」は渋谷ヒカリエへ、シアターコクーンの公演は東急歌舞伎町タワーのシアターミラノ座などへ、映画館は「Bunkamuraル・シネマ 渋谷宮下」として渋谷の別の場所へ。会社は渋谷ヒカリエの「東急シアターオーブ」やセルリアンタワー能楽堂の運営も手がけており、本拠を失っても興行とコンテンツの仕事は渋谷周辺や都内の別拠点に散らして続けている。決算公告の数字を読むときは、この「建物は無いが会社は動いている」という構図を頭に置く必要がある。
5期続いた債務超過が、1期で消えた

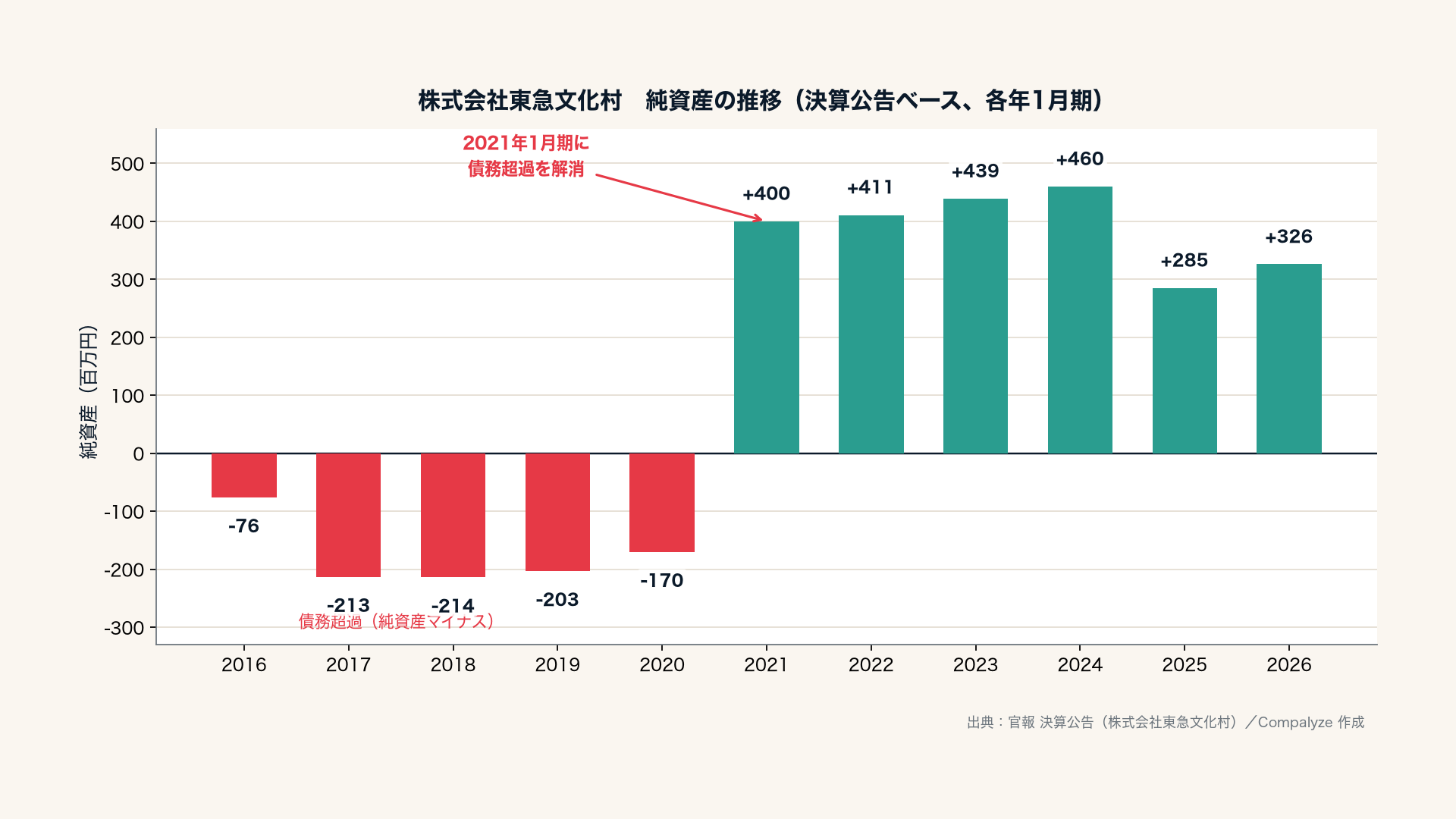

この会社の数字でいちばん目を引くのは、純資産の反転だ。

2016年1月期から2020年1月期まで、純資産は5期連続でマイナスだった。マイナス0.76億円から始まり、翌期にはマイナス2.13億円まで沈み、その後も2億円前後の債務超過が続く。資本金1億円を上回る欠損が積み上がっていた状態で、自己資本比率も2017年1月期にはマイナス13.9%まで落ちている。
それが2021年1月期に、純資産はマイナス1.7億円からプラス4.0億円へ跳ねた。1期で5.7億円分、帳簿の右側が入れ替わった計算になる。当期純損益はこの期マイナス0.29億円の赤字だったから、稼ぎで埋めた反転ではない。負債側を見ると、前期2,180百万円あった負債が975百万円まで一気に縮んでいる。コロナ禍のただ中で、本業の利益を待たずに財務が立て直された ── ここに、この会社が独立した一企業ではないという事実が効いてくる。
出資は東急と東急百貨店の折半で始まった
東急文化村は1988年11月16日の設立。当時の出資は東急(鉄道・不動産を中核とする東急グループの持株会社的な事業会社)と東急百貨店が50%ずつの折半だった。渋谷・道玄坂の東急百貨店本店に隣接してBunkamuraを建て、百貨店と一体で「文化を売る渋谷」をつくる ── そういう座組みで生まれた会社だ。本店所在地も登記簿上は渋谷区道玄坂二丁目で、百貨店本店のすぐ隣にあたる。
資本金は11期を通じて1億円のまま動いていない。発行済株式も14,000株で据え置かれている。独立企業なら「資本金が小さいまま厚い帳簿をどう回しているのか」と問いたくなる構図だが、東急文化村は外部から増資を受けてはこなかった。株主は東急グループであり、施設の建設も運営も最終的にはグループ全体の収支のなかに置かれる。資本金が動かないこと自体は、独立性の証ではなく、グループのなかで資本政策が完結してきた結果と読める。
債務超過の解消も、この文脈に置くと像が変わる。2021年1月期は当期純損益が赤字であり、利益の積み上げで純資産が反転したわけではない。負債が同期に1,200百万円超も縮んでいることから、公告で見える範囲では、何らかの財務上の整理を伴って純資産が反転したと読むのが妥当だ。ただし、債務免除・資本の入れ替え・資産売却・関係会社取引のいずれなのか、その具体的な手段は決算公告だけでは特定できない。同じ2021年には、東急・東急百貨店と、LVMH/アルノー家系の不動産投資会社 L Catterton Real Estate が道玄坂の再開発で合意している。建物を閉じて高層複合施設へ建て替える方針が固まった時期と、運営会社の財務が立て直された時期は重なる。本拠を閉じる前に運営会社の足元を整える、という流れは公告の数字と符合するが、その意図までは確定できない。
株主の上流が、2025年に東急本体へ一本化された
設立時に折半で出資した片方、東急百貨店は、近年は東急の完全子会社だった。そして2025年8月1日、グループ再編で旧・東急百貨店の法人格は東急本体へ吸収合併された(登記上も同日付で閉鎖されている)。ただし百貨店事業そのものが消えたわけではなく、事業は同日新設の同名会社へ承継されており、東急本体に吸収されたのは事業を切り出した後の旧法人にあたる。あわせて東急は商業施設運営を再編し、「東急リテールマネジメント」を設けている。
旧・東急百貨店の法人格が東急に吸収されたことで、東急文化村の資本の上流はよりはっきりと東急本体へ集約された。設立時に「東急50・東急百貨店50」で持っていた構図のうち、片方の親が本体に溶けたわけだ。文化施設の運営会社にとって、この上流の整理は無視できない。建物の建て替え、休館期間の収支の許容、再開後にどの施設を残すかといった大きな方針には、グループ本体の意向が強く働く構図にある。
それは役員構成にも表れている。現在の取締役会には、東急の経営を長く担った人物が複数名を連ねている。代表取締役は2023年6月に就いた嶋田創氏。取締役には2025年4月に加わった人物のほか、東急で会長・社長を歴任してきた人物の名前もある。運営の実務を担う代表と、グループ本体との連結を担う取締役が同じ机に並ぶ ── 文化施設という顔の裏で、この会社が東急の事業ポートフォリオの一部として運営されていることが、登記の役員欄からも確認できる。
休館下でも、人は減らなかった

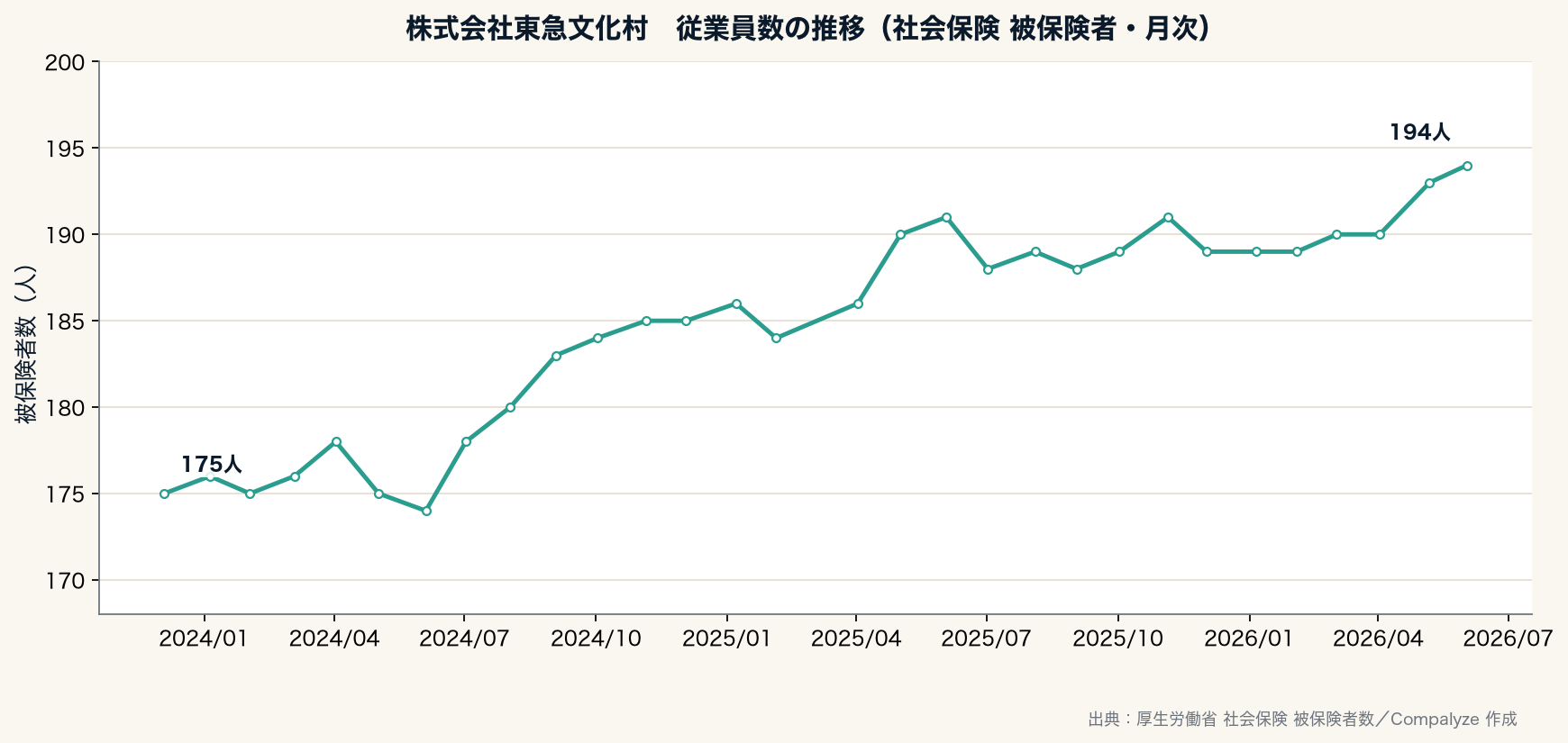

休館中の会社の体温を測るのに、もうひとつ手がかりがある。従業員数だ。

社会保険の被保険者数でみると、2023年末に175人だった人員は、その後ほぼ一貫して増え続け、直近では194人に達している。本拠の大部分を閉じている期間に、運営会社の人員はむしろ1割強積み増されている(被保険者数は出向や雇用形態の変更にも左右されるため、新規採用だけを示すものではない)。これは、休館を「縮小」ではなく「移転興行のための再配置」として回している証左だ。ヒカリエや歌舞伎町タワー、宮下の映画館へ事業を散らせば、そのぶん各拠点の運営要員がいる。建物を閉じても、興行とコンテンツ制作という会社の本体は動かし続けている。

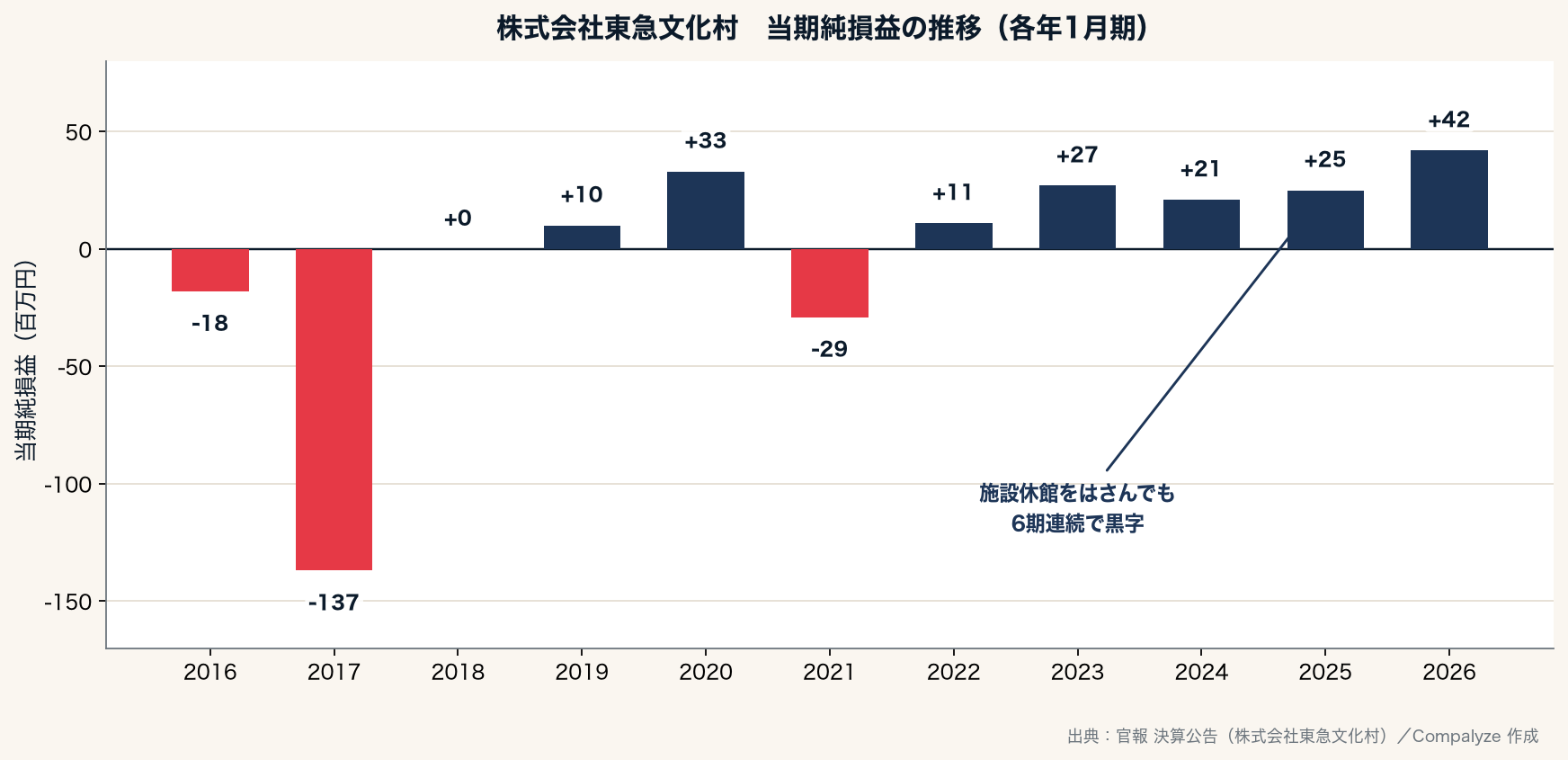

損益のほうも、休館をはさんで途切れていない。

2021年1月期にマイナス0.29億円の赤字を出して以降、2022年1月期から2026年1月期まで5期連続で黒字だ。金額は0.11億円から0.42億円のあいだに収まり、直近2026年1月期は0.42億円と、この5期でいちばん大きい。文化施設の運営は元来、利幅の薄い事業だ。それでも休館という最大の逆風のなかで黒字を切らさず、人を増やしながら回している ── 派手なV字ではないが、しぶとい黒字常態がここにある。
なお純資産は、債務超過解消後の4.6億円(2024年1月期)をピークに、2025年1月期は2.85億円へ一度下げている。自己資本比率も24.0%から14.1%へ落ちた。建て替えと移転に伴うグループ内のやり取りが帳簿の厚みに影響している可能性はあるが、毎期の黒字は変わらず積み上がっており、2026年1月期には純資産は3.26億円へ戻している。
知財と発信 ── 「文化のブランド」を会社として持つ
東急文化村は、登記簿に並ぶ「美術館の経営」「音楽原盤・映像原盤の企画、制作」「音楽著作権の管理」といった事業目的どおり、コンテンツの作り手でもある。商標は29件が登録済みで、Bunkamuraや各施設名、文学賞などのブランドを会社として押さえている。「Bunkamuraドゥマゴ文学賞」のように、施設の枠を超えて続く文化資産も自社で運営している。
発信も、休館後に途切れてはいない。広報資料を追うと、2023年以降も移転先での公演・展覧会・映画上映の告知が続いている。建物が無くても、興行カレンダーは止まっていない。会社が持っているのは渋谷の一棟の建物だけではなく、「Bunkamura」というブランドと、それを各地で立ち上げる運営力だということが、知財と発信の両面から見て取れる。
「建物を持たない」期間の先に
東急文化村の物語は、文化施設の決算記事にありがちな「赤字をどう埋めるか」とは少し違う。この会社はすでに5期連続で黒字を出し、休館中も人を増やしている。問いはむしろ、いずれ新しい建物へ戻るとき、この身軽になった運営体が何を取り戻し、何を散らしたまま残すか、にある。
ザ・ミュージアムはヒカリエで、映画館は宮下で、それぞれ単独の拠点として動き始めた。再開後、それらを再び一棟に集約するのか、分散したまま「渋谷の各所にあるBunkamura」として続けるのか。資本の上流が東急本体へ一本化されたいま、その判断はグループの渋谷戦略そのものと地続きだ。建物を一度手放した文化施設が、長い移転興行で身につけた回し方を、2029年度竣工予定の新しい高層棟へどう持ち帰るのか ── 次に注目すべきは、休館の長期化を映す決算公告と、移転先の各拠点がそのまま残るかどうかだ。
